Am Mo. 3. Juni 2019 war Baubeginn für eine der größten Betriebsansiedlungen im Oberkärntner Raum, nämlich die Errichtung eines hochmodernen Brettsperrholzwerkes (Produktgruppe CLTplus) der Osttiroler Fa. Theurl – AUSTRIA PREMIUM TIMBER.
Nach monatelangen Verhandlungen wurden von allen zuständigen Stellen und mit Unterstützung der Kärntner Landesregierung die notwendige, mit strengen Umweltauflagen verbundene Baugenehmigung für das im Westen des bestehenden Steinfelder Gewerbegebietes zu bebauende Betriebsgelände, erteilt.....
Montag. 3. Juni. 2019 rückte die Erdbaufirma ETM mit schwerem Gerät an, um zuallererst den Humus auf der 1. Ausbaustufe abzutragen.
Gleichzeitig wurde auch die Stromversorgung für den Betrieb vom Kelag-Umspannwerk herunter zur Fernwärme und in weiterer Folge in die neue Zufahrtstraße in Angriff genommen. Das herrliche Sommerwetter ist hoffentlich ein gutes Zeichen für einen raschen Baufortschritt – wir wünschen jedenfalls allen Beteiligten einen unfallfreien Betriebsaufbau. GLÜCK AUF !!
24. Aug. 2019

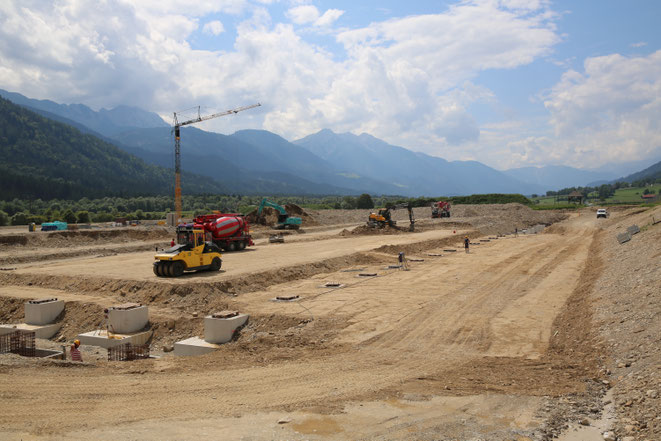

Die ersten Säulen für die Halle und Dachkonstruktion sind versetzt, weitere Fundamentierungsarbeiten sind in Arbeit.
16. Aug. 2019
Die Zufahrt zum Firmengelände wurde asphaltiert, die Fundamentierungsarbeiten sind im Gange.
8. Aug. 2019
Die Fundamentierung der Hallensäulen schreitet zügig voran
Sa. 3. Aug. 2019
An den Säulenfundamenten inkl. Sauberkeitsschichte u. Bewehrung wird weitergearbeitet, das Fundament für den Silo - (wo der Kran steht) ist in Arbeit.
Sa. 27. Juli 2019
Die beiden besteh. 20 KV-Leitungen wurden von der Kelag abgebaut, die Zufahrtstraße asphaltreif hergerichtet. Die ersten Säulenfundamente wurden geschalt und betoniert, ein Baukran aufgestellt.
Sa. 20. Juli 2019
Die Fundamente für die Werkshalle sind ausgehoben, der Fundamentuntergrund mit dem Impulsverdichter zum größten Teil verdichtet und die Fundamentbewehrung in Arbeit. Die Zufahrtstraße wird ebenfalls in Kürze fertiggestellt sein.
Sa. 13. Juli 2019
Zurzeit werden neben den Unterbauarbeiten die Fundamente für die Werkshalle ausgehoben. Zusätzlich wird der Fundamentuntergrund mit einem sogenannten Impulsverdichtungsverfahren - System "TERRA MIX" - verbessert. Das heißt, von einem Kettenbagger aus (50 to) wird ein Fallgewicht von 9 to aus max. 1,20 m Höhe ca. 40 - 60 mal/min auf den sogenannten Verdichterfuß (4 to, Durchmesser 0,8 - 2,00m) fallengelassen. Damit erreicht man je nach Bodenbeschaffenheit eine Bodenverbesserung bis zu 9 m Tiefe, die erspart wiederum zusätzliche Baukosten.....
.....die Kelag hat die bestehende Stromleitung, die über das Werksgelände führte abgebaut und einen Trafo errichtet. Die Zufahrtstraße inkl. Beleuchtung , Verkabelung u. Entwässerung ist in Arbeit.
Fr. 5. Juli 2019
Aufgrund der unterschiedlichen Bodenbeschaffenheit fiel der Bodenaustausch größer aus als erwartet, war aber notwendig, um einen gleichmäßigen Unterbau zu gewährleisten.
Die Zufahrtstraße wurde auch in Angriff genommen - der Dorfbach wurde mittels Rohr unter der Zufahrtstraße durchgeleitet.
Fr. 28. Juni 2019
Abtrags - u. Schüttungsarbeiten sind noch voll im Gange.
Fr. 21. Juni 2019
Dank des günstigen Wetters schreiten die Erdarbeiten zügig voran, wobei zurzeit der Unterbau für Büro und Werkshalle mit Frostkoffermaterial, das man auf dem Firmengelände bis zum Grundwasserspiegel abbauen kann, geschüttet wird.
Fr. 14. Juni 2019
Zwischenbodenabtrag und Aufschüttung desselben im Süden des Betriebsgeländes.
Fr. 7. Juni 2019
Mi. 5. Juni 2019
